落合水再生センター~みやぎ水再生
センター間
送泥管その4工事
工事概要
工程表
工程表
TOP
工程表
最新の工程表
月間工程表
最新の工程表

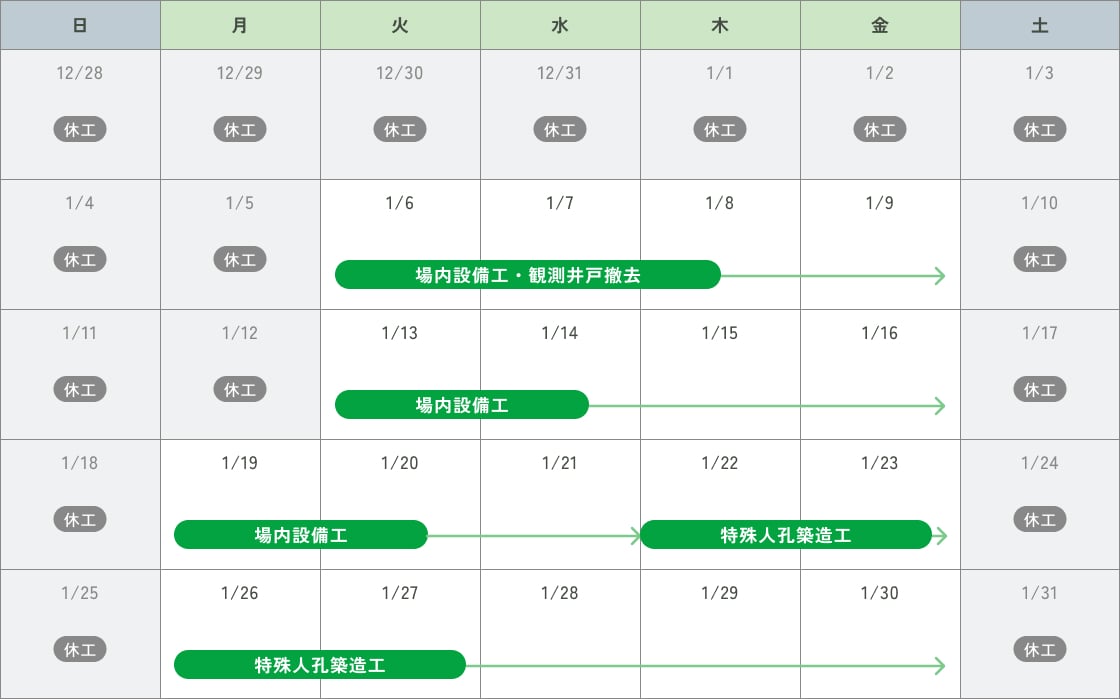

令和8年1月工事予定
:作業時間8:30~17:00
※工事進捗にあわせて変更になる場合があります。
月間工程表
2026年
1月
